公司在建工程项目进展情况

发布时间:2013-3-28       阅读次数:

在去年以来中标并签订多个工程项目的基础上,目前公司保有八个在建工程项目,工程的进展情况如下:

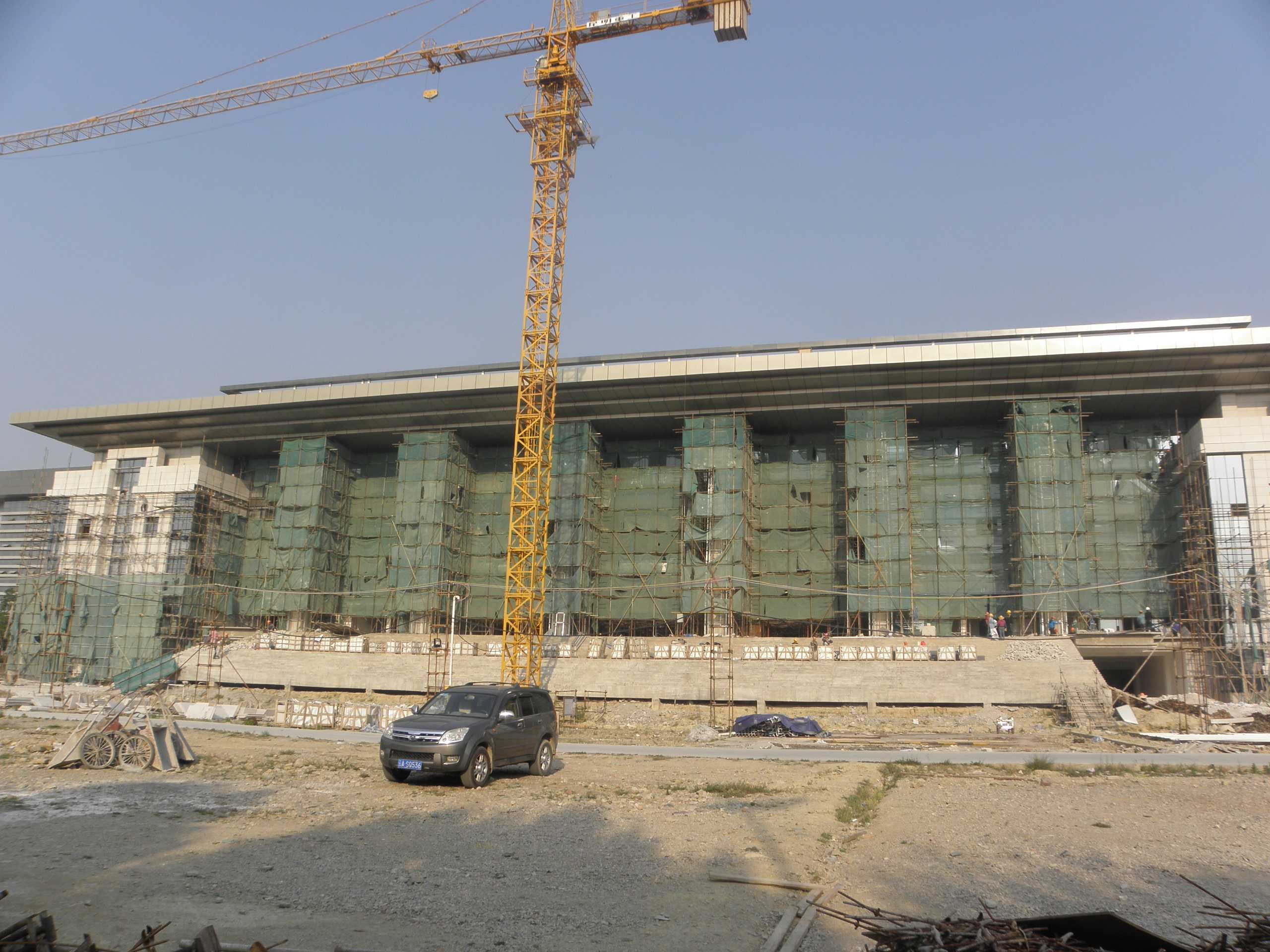

1. 保山会展中心已完成综合管网工程、基础布线工程,准备进入设备安装调试阶段;

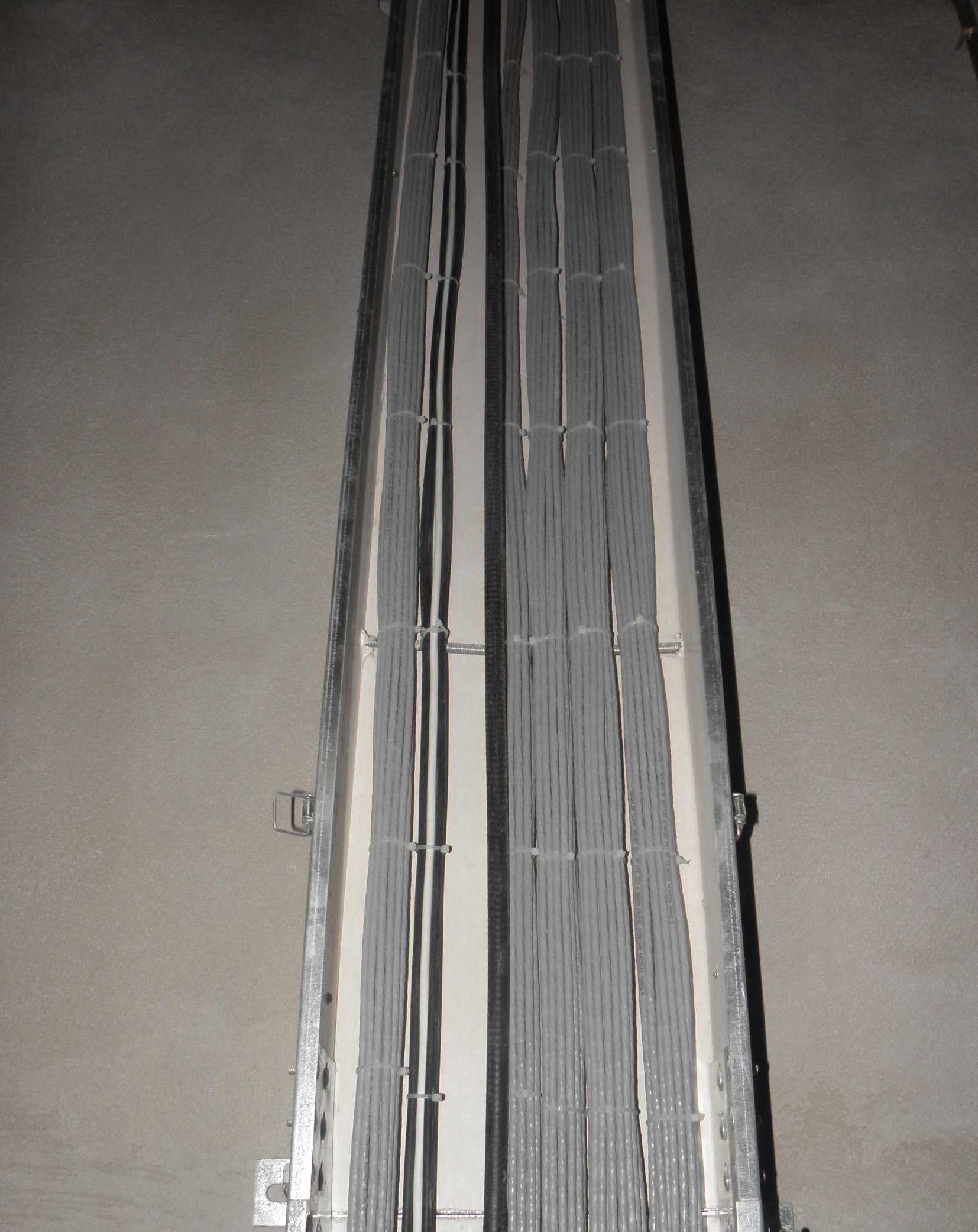

2. 建工大厦已完成深化设计工作,正在进行管网布放工程阶段;

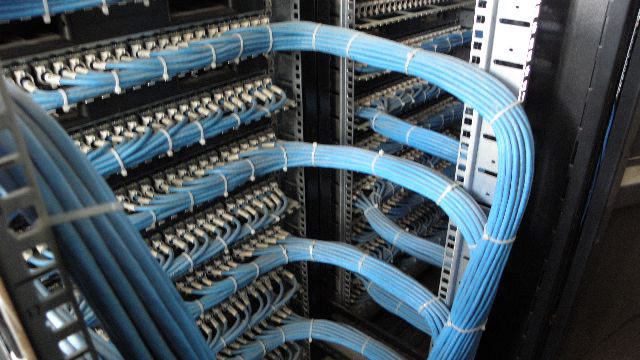

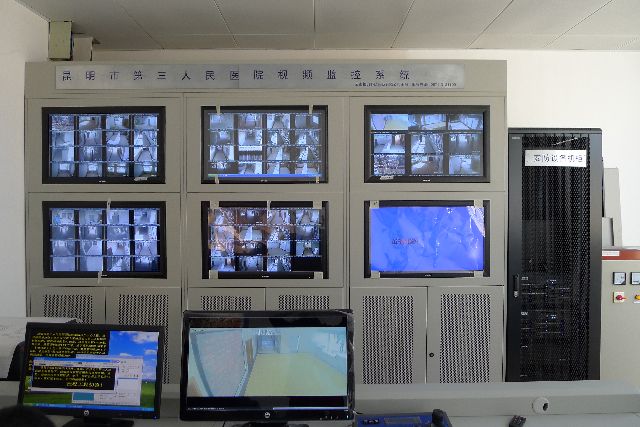

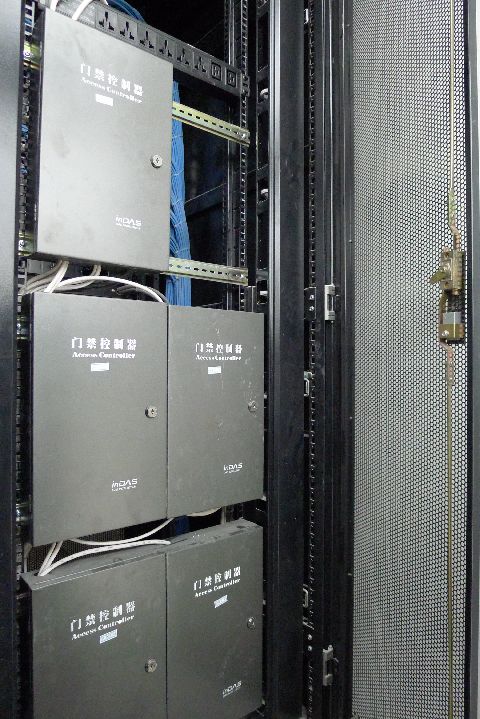

3. 北市区医院已完成基础布线工作;
4. 2013年1月7日,红河红云集团项目主体工程已通过初验,也就是说本公司在红河红云集团的施工项目已经完成初验;

                                                                         红云红河集团项目验收会

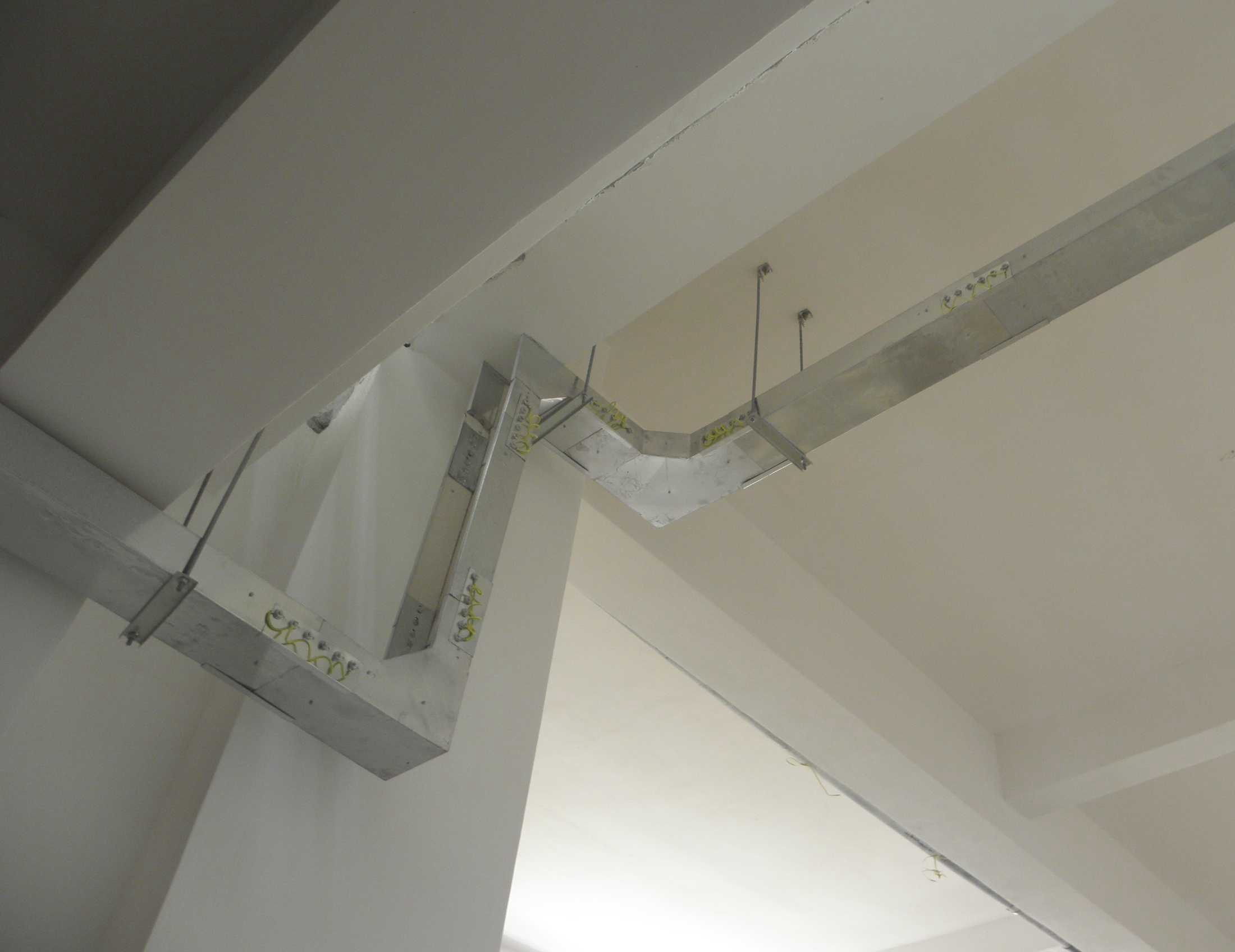

5. 省博物馆已完成深化设计工作,正在进行桥架布放工程阶段;

6. 2012年12月4日,三医院项目主体工程已经通过初验,同时本公司在三医院的施工项目也完成初验;

7. 附一院呈贡新医院已完成深化设计工作,正在进行桥架布放工程阶段;
8. 2013年3月20日,云南大学呈贡校区会堂组团已经完成工程施工,通过验收。
